8·13 부동산 대책 총정리|23만호와 12만호 차이, 실제 입주는 언제일까

by 더함데이 2026. 8. 22.
728x90

8·13 부동산 대책 23만호와 12만호 차이?



2026년 8월 13일 정부가 「전월세 및 매매시장 안정을 위한 주택 신속공급 방안」을 발표했습니다. 가장 눈에 띄는 숫자는 수도권 23만호+α 추가 공급입니다.

그런데 자료를 조금 더 찾아보면 2030년까지 추가 착공되는 물량은 12만호+α라는 설명도 나옵니다. 그렇다면 나머지 11만호는 기존 발표 물량을 다시 계산한 것일까요?

먼저 보는 핵심 결론

23만호+α는 이번 대책으로 늘어나는 전체 공급 물량이고,
12만호+α는 그중 2026년부터 2030년까지 실제 착공에 들어갈 것으로 산정한 물량입니다.

두 숫자는 ‘신규냐 중복이냐’의 차이가 아니라 공급 범위와 착공 시점의 차이입니다.



이번 글에서는 복잡한 정책 내용을 모두 나열하기보다 23만호와 12만호가 왜 다른지, 어느 지역에 공급되는지, 실수요자가 앞으로 무엇을 확인해야 하는지를 중심으로 살펴보겠습니다.



8·13 부동산 대책 핵심 요약

이번 대책의 주요 내용을 먼저 표로 정리하면 다음과 같습니다.

구분 주요 내용
전체 추가 공급 수도권 23만호+α
2030년까지 추가 착공 12만호+α
신규 공공택지 10만호+α
먼저 공개된 신규택지 서울 강서·남양주 도심·경기광주역세권2, 총 2만7,200호
공공택지 착공 기간 후보지 발표 후 68개월 → 37개월 목표
기존 공공택지 3기 신도시 등 8만9,000호 착공을 1~2년 앞당김
공공분양 약 15%를 지분적립형·수익공유형으로 공급
공급 금융 PF 보증·자금지원 47.8조원+α로 확대

이번 대책은 주택을 당장 분양하겠다는 청약 공고가 아닙니다. 택지를 추가로 확보하고, 이미 추진 중인 사업의 착공을 앞당기며, 민간 사업장이 실제 공사에 들어갈 수 있도록 금융과 규제를 지원하는 공급 실행계획에 가깝습니다.



23만호와 12만호, 무엇이 다른가

23만호 플러스 알파 전체 추가 공급과 12만호 플러스 알파 2030년까지 추가 착공 비교

23만호+α는 전체 추가 공급 물량

정부는 이번 대책으로 수도권에 23만호+α의 주택을 추가 공급하겠다고 밝혔습니다. 국토교통부는 별도의 해명자료에서 이 물량이 기존 9·7 대책과 중복되지 않는 전량 순증 물량이라고 설명했습니다.

23만호+α의 구성은 크게 다음과 같습니다.

  • 공공택지 공급 확대: 약 16만호+α
  • 도심 공급 확대: 약 1만4,000~2만4,000호+α
  • 민간 공급 지원 효과: 약 5만9,000호+α

여기에는 신규 공공주택지구, 기존 공공택지의 비주택용지 전환, 군사시설 고도제한 완화에 따른 추가 물량, 도심 유휴부지와 민간 사업 촉진 물량 등이 포함됩니다.



12만호+α는 2030년까지 추가로 착공할 물량

반면 12만호+α는 23만호 가운데 2030년까지 착공으로 연결될 것으로 현재 산정된 물량입니다.

대표적으로 3기 신도시 등 기존 공공택지의 착공을 앞당기는 물량, 비주택용지를 주택용지로 전환하는 물량, 정비사업과 민간 사업장의 조기 착공 효과 등이 포함됩니다.

신규택지 10만호+α처럼 아직 지구 지정과 보상 등 여러 절차가 남은 물량은 23만호에는 들어가지만, 전부가 2030년까지 착공되는 12만호에 포함되는 것은 아닙니다.

숫자를 이렇게 구분하면 쉽습니다.

23만호+α = 이번 대책으로 추가 확보하려는 전체 공급 물량

12만호+α = 그중 2030년까지 추가 착공으로 잡힌 물량

‘실제 신규 물량은 12만호뿐’이라고 해석하는 것도 정확하지 않고, ‘23만호가 2030년까지 모두 입주한다’고 보는 것도 맞지 않습니다.



신규택지는 어디에 들어서나

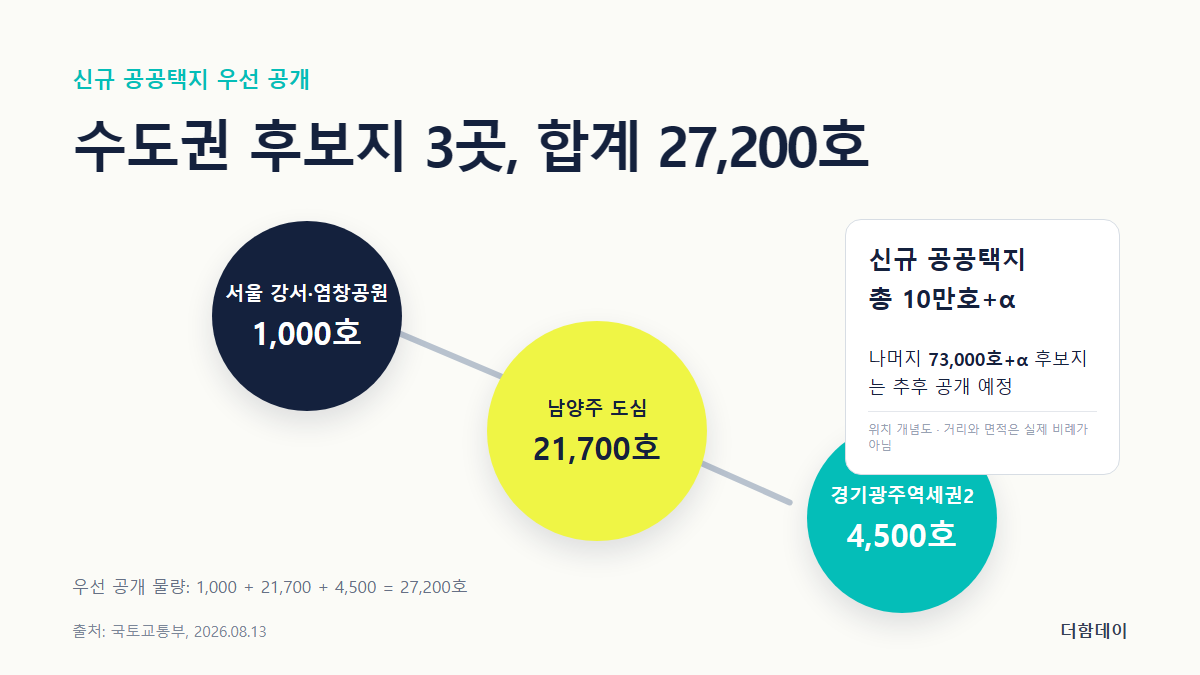

정부가 제시한 신규 공공주택지구는 총 10만호+α입니다.

이 가운데 먼저 공개된 곳은 세 곳으로, 합계 2만7,200호입니다.



서울 강서 염창공원 남양주 도심 경기광주역세권2 신규 공공택지 물량



지역 예정 물량 특징
서울 강서 1,000호 염창공원 일대, 서울 도심 공급
남양주 도심 2만1,700호 경의중앙선 도심역 인근 대규모 택지
경기광주역세권2 4,500호 경기광주역 생활권 연계

나머지 7만3,000호+α의 입지는 주민공람 등 행정절차를 거쳐 추가로 공개될 예정입니다. 구체적인 위치가 나오기 전까지 특정 지역을 후보지라고 단정하는 것은 피해야 합니다.

공개된 세 곳도 곧바로 청약을 받는 단계는 아닙니다. 후보지 발표 이후 지구 지정, 지구계획, 토지 보상, 부지 조성, 주택 인허가와 착공을 거쳐야 합니다.



68개월에서 37개월, 입주까지 37개월일까?

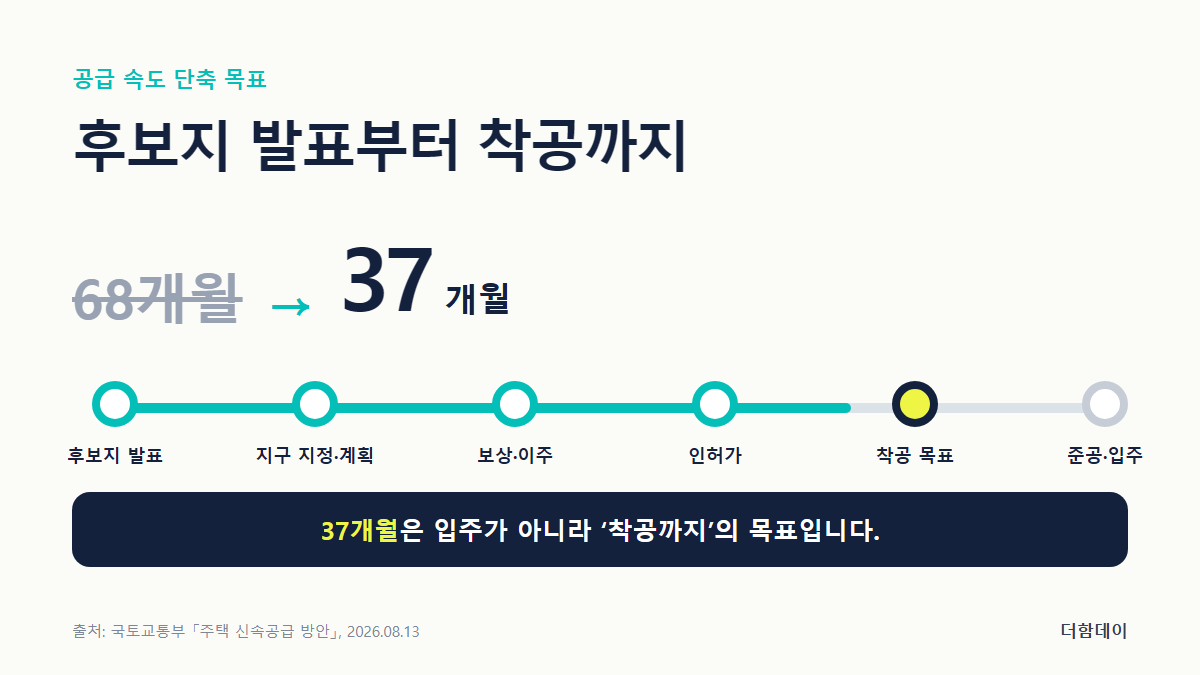

이번 대책에서 정부가 가장 강조한 부분은 ‘최단기 착공 모델’입니다. 신규 공공택지의 후보지 발표부터 착공까지 걸리는 기간을 기존 68개월에서 37개월로 줄이겠다는 내용입니다.

기존에는 지구 지정, 지구계획, 보상과 인허가를 순차적으로 진행했다면 앞으로는 일부 절차를 병행하고, 보상과 이주 과정의 지연 요인을 줄이겠다는 것입니다.

후보지 발표부터 착공까지 68개월에서 37개월로 단축 목표

주의할 점

37개월은 입주까지의 기간이 아니라 착공까지의 목표 기간입니다.
착공 후에도 실제 아파트가 준공되고 입주하기까지는 공사기간이 더 필요합니다.



또한 37개월 목표를 달성하려면 관련 법 개정, 지방정부 협의, 환경영향평가, 토지 보상과 주민 이주가 계획대로 진행돼야 합니다. 법 개정이 지연되거나 보상 갈등이 생기면 일정도 늦어질 수 있습니다.

따라서 신규택지 공급이 현재의 전월세나 매매가격에 영향을 주려면 우선 ‘언제 착공하느냐’, 그다음에는 ‘언제 입주하느냐’를 따로 확인해야 합니다.



기존 3기 신도시와 도심 공급은 어떻게 빨라지나

정부는 3기 신도시 등 기존 공공택지 8만9,000호의 착공을 기존 계획보다 1~2년 이상 앞당기겠다고 밝혔습니다.

공공택지에 과도하게 계획됐거나 사용되지 않는 상업용지 등 비주택용지를 주택용지로 전환해 2030년까지 3만호를 우선 착공하는 방안도 포함됐습니다. 고양창릉 등에서는 군사시설보호구역 해제와 고도제한 완화를 활용해 약 3,700호를 추가 공급할 계획입니다.

도심에서는 다음 사업을 함께 추진합니다.

  • 1·29 대책에서 발표한 부지의 2030년 내 착공
  • 재개발·재건축의 이주비 대출과 사업 인센티브 확대
  • 도심 공공주택 복합사업 신규 공모 재개
  • 소규모 정비사업 기금지원 확대
  • 학교용지와 공공기관 사무소 등 저이용 부지 활용

서울 강서구의 옛 공항고 부지 등 학교용지에는 약 1,400호, 강남구 LH 서울지역본부 등 공공기관 사무소 부지에는 약 450호의 청년·신혼부부 주택을 공급하는 방안이 제시됐습니다.



민간 공급을 살리기 위한 지원

수도권 주택공급의 상당 부분은 민간이 담당합니다. 그러나 공사비와 금융비용이 오르고 PF 시장이 위축되면서 사업승인을 받고도 착공하지 못한 현장이 늘었습니다.

정부는 이를 해결하기 위해 PF 보증과 자금지원을 기존 26조3,000억원에서 47조8,000억원+α로 확대하기로 했습니다.

  • 서울·경기에서 2027년 안에 착공하면 PF 대출이자 1%포인트 지원
  • 2028년 착공 사업장은 PF 대출이자 0.5%포인트 지원
  • 재개발 조합설립 동의율 75%에서 70%로 완화 추진
  • 다세대·다가구 건축면적과 층수, 일조규제 완화
  • 소형 신축주택의 주택 수 제외 세제특례를 2028년까지 연장

다만 금융지원이 늘었다고 모든 사업장이 착공하는 것은 아닙니다. 분양성이 부족하거나 공사비 갈등이 큰 현장은 보증과 대출만으로 해결되지 않을 수 있습니다. 앞으로는 지원 규모보다 실제 착공 실적을 확인해야 합니다.



청년과 무주택자가 체감할 변화

공공분양 15%를 부담 가능한 주택으로

정부는 공공분양 물량의 약 15%를 지분적립형 또는 수익공유형으로 공급할 계획입니다.

지분적립형은 처음부터 주택 지분을 모두 사지 않고 일정 기간 나눠 취득하는 방식입니다. 수익공유형은 정책지원을 받아 주택을 구입하되 향후 매각차익 일부를 공공과 나누는 구조입니다.

초기 자금 부담을 낮출 수 있지만 구체적인 분양가와 지분 취득 조건, 전매 및 거주의무는 실제 모집공고가 나와야 판단할 수 있습니다.

청년 주거지원 3종 세트

금융위원회는 자가·반전세·전세를 나눠 지원하는 제도도 발표했습니다.

  • 청년미래보금자리론: 2027년 1월 잠정 출시
  • 청년 전월세결합보증: 2027년 1월 잠정 출시
  • 청년특례 전세대출보증 확대: 2026년 10월 시행 예정

청년미래보금자리론은 만 39세 이하 생애최초 구입자가 4억원 이하, 전용 85㎡ 이하 비아파트를 살 때 이용하는 상품으로 설계됐습니다. 소득요건은 7,000만원 이하이며 LTV는 최대 80%로 제시됐습니다.

이는 현재 발표된 방향이며 세부 금리와 심사기준은 상품 출시 시점의 공식 공고를 다시 확인해야 합니다.



이번 대책이 당장 집값을 떨어뜨릴까

이번 대책은 중장기 공급 부족을 완화한다는 점에서는 의미가 있습니다. 특히 이미 진행 중인 공공택지와 정비사업의 착공을 앞당기는 조치는 새 후보지를 발표하는 것보다 시장이 먼저 체감할 가능성이 있습니다.

하지만 신규택지 물량은 실제 입주까지 시간이 걸립니다. 당장 다음 달이나 내년에 서울 아파트 입주 물량이 23만호 늘어나는 정책은 아닙니다.

단기 집값은 금리, 대출규제, 기존 매물, 전세가격과 입주 물량의 영향을 더 직접적으로 받습니다. 이번 대책 발표만으로 매수나 매도 시점을 결정하기보다 다음 지표를 순서대로 확인하는 편이 현실적입니다.

  1. 미공개 신규택지 7만3,000호+α의 실제 입지
  2. 공공주택특별법 등 관련 법 개정 여부
  3. 지구별 토지 보상과 착공 일정
  4. 3기 신도시의 연도별 착공 실적
  5. 지분적립형·수익공유형 공공분양 모집공고
  6. 청년 주거지원 상품의 최종 금리와 심사조건

더함데이의 정리

8·13 주택공급 대책 발표 이후 실수요자가 확인할 여섯 가지



2026년 8·13 부동산 대책의 핵심은 단순히 23만호라는 숫자를 추가한 데 있지 않습니다. 공공택지의 착공을 앞당기고, 민간 사업장에는 금융·세제 인센티브를 제공해 발표된 물량이 실제 공사로 이어지도록 하겠다는 데 초점이 있습니다.

마지막으로 이것만 기억하면 됩니다.

23만호+α는 이번 대책에 따른 전체 추가 공급 물량입니다.

12만호+α는 그중 2030년까지 추가 착공으로 산정된 물량입니다.

그리고 착공은 입주가 아닙니다.

실수요자라면 헤드라인의 총물량보다 내 생활권의 후보지가 실제로 지정되는지, 착공과 분양 일정이 언제 나오는지를 확인해야 합니다. 앞으로 미공개 신규택지와 청년 주거지원 상품의 세부 내용이 발표되면 별도의 글로 이어서 정리하겠습니다.


공식 자료

※ 이 글은 2026년 8월 22일 확인한 정부 발표자료를 바탕으로 작성했습니다. 법 개정과 관계기관 협의 과정에서 공급 일정과 금융상품 세부 조건은 달라질 수 있습니다.
